12.4.1 消防给水及消火栓系统试压和冲洗应符合下列要求:
1 管网安装完毕后,应对其进行强度试验、冲洗和严密性试验;
2 强度试验和严密性试验宜用水进行。干式消火栓系统应做水压试验和气压试验;
3 系统试压完成后,应及时拆除所有临时盲板及试验用的管道,并应与记录核对无误,且应按本规范表C.0.2的格式填写记录;
4 管网冲洗应在试压合格后分段进行。冲洗顺序应先室外,后室内;先地下,后地上;室内部分的冲洗应按供水干管、水平管和立管的顺序进行;
5 系统试压前应具备下列条件:
1)埋地管道的位置及管道基础、支墩等经复查应符合设计要求;
2)试压用的压力表不应少于2只;精度不应低于1.5级,量程应为试验压力值的1.5倍~2倍;
3)试压冲洗方案已经批准;
4)对不能参与试压的设备、仪表、阀门及附件应加以隔离或拆除;加设的临时盲板应具有突出于法兰的边耳,且应做明显标志,并记录临时盲板的数量。
6 系统试压过程中,当出现泄漏时,应停止试压,并应放空管网中的试验介质,消除缺陷后,应重新再试;
7 管网冲冼宜用水进行。冲洗前,应对系统的仪表采取保护措施;
8 冲洗前,应对管道防晃支架、支吊架等进行检查,必要时应采取加固措施;
9 对不能经受冲冼的设备和冲冼后可能存留脏物、杂物的管段,应进行清理;
10 冲洗管道直径大于DN100时,应对其死角和底部进行振动,但不应损伤管道;
11 管网冲洗合格后,应按本规范表C.0.3的要求填写记录;
12 水压试验和水冲洗宜采用生活用水进行,不应使用海水或含有腐蚀性化学物质的水。
检查数量:全数检查。
检查方法:直观检查。
12.4.2 压力管道水压强度试验的试验压力应符合表12.4.2的规定。
检查数量:全数检查。
检查方法:直观检查。

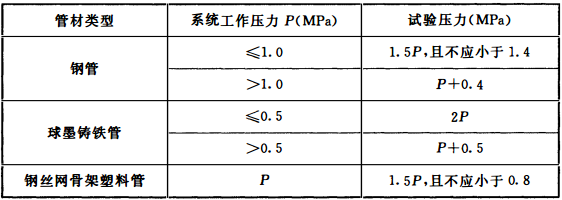

表12.4.2 压力管道水压强度试验的试验压力
12.4.3 水压强度试验的测试点应设在系统管网的最低点。对管网注水时,应将管网内的空气排净,并应缓慢升压,达到试验压力后,稳压30min后,管网应无泄漏、无变形,且压力降不应大于 0.05MPa。
检查数量:全数检查。
检查方法:直观检查。
12.4.4 水压严密性试验应在水压强度试验和管网冲洗合格后进行。试验压力应为系统工作压力,稳压24h,应无泄漏。
检查数量:全数检查。
检查方法:直观检查。
12.4.5 水压试验时环境温度不宜低于5℃,当低于5℃时,水压试验应采取防冻措施。
检查数量:全数检查。
检查方法:用温度计检查。
12.4.6 消防给水系统的水源干管、进户管和室内埋地管道应在回填前单独或与系统同时进行水压强度试验和水压严密性试验。
检查数量:全数检查。
检查方法:观察和检查水压强度试验和水压严密性试验记录。
12.4.7 气压严密性试验的介质宜采用空气或氮气,试验压力应为0.28MPa,且稳压24h,压力降不应大于0.01MPa。
检查数量:全数检查。
检查方法:直观检查。
12.4.8 管网冲洗的水流流速、流量不应小于系统设计的水流流速、流量;管网冲洗宜分区、分段进行;水平管网冲洗时,其排水管位置应低于冲洗管网。
检查数量:全数检查。
检查方法:使用流量计和直观检查。
12.4.9 管网冲洗的水流方向应与灭火时管网的水流方向一致。
检查数量:全数检查。
检查方法:直观检查。
12.4.10 管网冲洗应连续进行。当出口处水的颜色、透明度与入口处水的颜色、透明度基本一致时,冲洗可结束。
检查数量:全数检查。
检查方法:直观检查。
12.4.11 管网冲洗宜设临时专用排水管道,其排放应畅通和安全。排水管道的截面面积不应小于被冲洗管道截面面积的60%。
检查数量:全数检查。
检查方法:直观和尺量、试水检查。
12.4.12 管网的地上管道与地下管道连接前,应在管道连接处加设堵头后,对地下管道进行冲洗。
检查数量:全数检查。
检查方法:直观检查。
12.4.13 管网冲洗结束后,应将管网内的水排除干净。
检查数量:全数检查。
检查方法:直观检查。
12.4.14 干式消火栓系统管网冲洗结束,管网内水排除干净后,宜采用压缩空气吹干。
检查数量:全数检查。
检查方法:直观检查。
条文说明
12.4 试压和冲洗
12.4.1 本条第1款为强制性条文,必须严格执行。本条给出了消防给水系统和消火栓系统试压和冲洗的一般技术规定。
1 强度试验实际是对系统管网的整体结构、所有接口、管道支吊架、基础支墩等进行的一种超负荷考验。而严密性试验则是对系统管网渗漏程度的测试。实践表明,这两种试验都是必不可少的,也是评定其工程质量和系统功能的重要依据。管网冲洗,是防止系统投入使用后发生堵塞的重要技术措施之一;
2 水压试验简单易行,效果稳定可信。对于干式、干湿式和预作用系统来讲,投入实施运行后,既要长期承受带压气体的作用,火灾期间又要转换成临时高压水系统,由于水与空气或氮气的特性差异很大,所以只做一种介质的试验,不能代表另一种试验的结果;
在冰冻季节期间,对水压试验应慎重处理,这是为了防止水在管网内结冰而引起爆管事故。
3 无遗漏地拆除所有临时盲板,是确保系统能正常投入使用所必须做到的。但当前不少施工单位往往忽视这项工作,结果带来严重后患,故强调必须与原来记录的盲板数量核对无误。按本规范表C.0.2填写消防给水系统试压记录表,这是必须具备的交工验收资料内容之一。
4 系统管网的冲洗工作如能按照此合理的程序进行,即可保证已被冲洗合格的管段,不致因对后面管段的冲洗而再次被弄脏或堵塞。室内部分的冲洗顺序,实际上是使冲洗水流方向与系统灭火时水流方向一致,可确保其冲洗的可靠性。
5 如果在试压合格后又发现埋地管道的坐标、标高、坡度及管道基础、支墩不符合设计要求而需要返工,势必造成返修完成后的再次试验,这是应该避免也是可以避免的。在整个试压过程中,管道的改变方向、分出支管部位和末端处所承受的推力约为其正常工作状况时的1.5倍,故必须达到设计要求才行;
对试压用压力表的精度、量程和数量的要求,系根据现行国家标准《工业金属管道工程施工规范》GB 50235的有关规定而定。
首先编制详细周到、切实可行的试压冲洗方案,并经施工单位技术负责人审批,可以避免试压过程中的盲目性和随意性。试压应包括分段试验和系统试验,后者应在系统冲洗合格后进行。系统的冲洗应分段进行,事前的准备工作和事后的收尾工作,都必须有条不紊地进行,以防止任何疏忽大意而留下隐患。对不能参与试压的设备、仪表、阀门及附件应加以隔离或拆除,使其免遭损伤。要求在试压前记录下所加设的临时盲板数量,是为了避免在系统复位时,因遗忘而留下少数临时盲板,从而给系统的冲洗带来麻烦,一旦投入使用,其灭火效果更是无法保证。
6 带压进行修理,既无法保证返修质量,又可能造成部件损坏或发生人身安全事故及造成水害,这在任何管道工程的施工中都是绝对禁止的;
7 水冲洗简单易行,费用低、效果好。系统的仪表若参与冲洗,往往会使其密封性遭到破坏或杂物沉积影响其性能。
8 水冲洗时,冲洗水流速度可高达3m/s,对管网改变方向、引出分支管部位、管道末端等处,将会产生较大的推力,若支架、吊架的牢固性欠佳,即会使管道产生较大的位移、变形,甚至断裂;
9 若不对这些设备和管段采取有效的方法清洗,系统复位后,该部分所残存的污物便会污染整个管网,并可能在局部造成堵塞,使系统部分或完全丧失灭火功能;
10 冲洗大直径管道时,对死角和底部应进行敲打,目的是震松死角处和管道底部的杂质及沉淀物,使它们在高速水流的冲刷下呈漂浮状态而被带出管道;
11 这是对系统管网的冲洗质量进行复查,检验评定其工程质量,也是工程交工验收所必须具备资料之一,同时应避免冲洗合格后的管道再造成污染;
12 规定采用符合生活用水标准的水进行冲洗,可以保证被冲洗管道的内壁不致遭受污染和腐蚀。
12.4.3 水压试验的测试点选在系统管网的低点,与系统工作状态的压力一致,可客观地验证其承压能力;若设在系统高点,则无形中提高了试验压力值,这样往往会使系统管网局部受损,造成试压失败。检查判定方法采用目测,简单易行,也是其他国家现行规范常用的方法。
12.4.5 环境温度低于5℃时有可能结冰,如果没有防冻措施,便有可能在试压过程中发生冰冻,试验介质就会因体积膨胀而造成爆管事故,因此低于5℃时试压成本高。
12.4.6 参照发达国家规范相关条文改写而成。系统的水源干管、进户管和室内地下管道,均为系统的重要组成部分,其承压能力、严密性均应与系统的地上管网等同,而此项工作常被忽视或遗忘,故需作出明确规定。
12.4.7 本条参照美国等发达国家规范的相关规定。要求系统经历24h的气压考验,因漏气而出现的压力下降不超过0.01MPa,这样才能使系统为保持正常气压而不需要频繁地启动空气压缩机组。
12.4.8 水冲洗是消防给水系统工程施工中一个重要工序,是防止系统堵塞、确保系统灭火效率的措施之一。本规范制订过程中,对水冲洗的方法和技术条件曾多次组织专题研讨、论证。原国家规范规定的水冲洗的水流流速不宜小于3m/s及相应流量。据调查,在规范实施中,实际工程基本上没有按此要求操作,其主要原因是现场条件不允许、搞专门的冲洗供水系统难度较大;一般工程均按系统设计流量进行冲洗,按此条件冲洗清出杂物合格后的系统,是能确保系统在应用中供水管网畅通。不发生堵塞。
12.4.9 明确水冲洗的水流方向,有利于确保整个系统的冲洗效果和质量,同时对安排被冲洗管段的顺序也较为方便。
12.4.11 从系统中排出的冲洗用水,应该及时而顺畅地进入临时专用排水管道,而不应造成任何水害。临时专用排水管道可以现场临时安装,也可采用消火栓水龙带作为临时专用排水管道。本条还对排放管道的截面面积有一定要求,这种要求与目前我国工业管道冲洗的相应要求是一致的。
12.4.12 规定了埋地管与地上管连接前的冲洗技术规定。
12.4.13、12.4.14 系统冲洗合格后,及时将存水排净,有利于保护冲洗成果。如系统需经长时间才能投入使用,则应用压缩空气将其管壁吹干,并加以封闭,这样可以避免管内生锈或再次遭受污染。
